导读据江苏核电微信公众号称,2020年7月23日至24日,华北核与辐射安全监督站对田湾核电5号机组组织开展首次临界控制点

据江苏核电微信公众号称,2020年7月23日至24日,华北核与辐射安全监督站对田湾核电5号机组组织开展首次临界控制点检查。

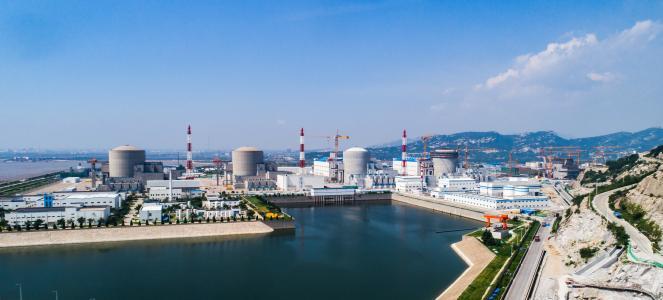

田湾核电基地是中国重要的核电基地之一。核电站5、6号机组是中国“十二五”期间新建核电机组的收官之作,单台功率1118兆瓦,达到了国际国内最高安全标准。其中,5号机组于2015年12月底开工建设。

江苏核电称,截至2020年7月26日,经华北核与辐射安全监督站批准释放,5号机组开始反应堆达临界操作。通过提升控制棒和稀释一回路硼浓度操作,核反应堆功率达到0.1%FP并稳定,反应堆首次临界成功。

这是田湾核电5号机组继首次装料后完成的又一重大里程碑,为机组后续并网、商运打下坚实的基础。

据了解,核电站核反应堆临界类似人的心脏起搏。临界后,作为反应堆的“心脏”——堆芯将开始进入平衡运作状态,这标志着机组的整体系统、设备的调试基本完成,机组正式进入持续、可控的带核运行状态。

今年7月9日,中核集团田湾核电5号机组首次装料作业正式开始。这也是中国核电建设领域今年首台进入装料状态的核电机组。在装料完成后,田湾5号机组将根据既定计划,稳步推进重要工程节点按期实现,力争在年底前实现商运。

目前,田湾一期、二期工程共4台机组投入商业运行,累计发电量超2000亿千瓦时,每年减排效益相当於在长江三角洲地区种植超过7万公顷绿色森林。
